Quảng Ninh: Đóng điện giai đoạn 1 dự án nâng cấp đường dây 110kV khu vực Hải Hà

EVNNPC · 26/09/2026 02:30

Quảng Ninh: Đóng điện giai đoạn 1 dự án nâng cấp đường dây 110kV khu vực Hải Hà

Tóm tắt nhanh

  • Đầu tháng 9/2026, Công ty Điện lực Quảng Ninh đã hoàn thành đóng điện giai đoạn 1 hai dự án nâng cao khả năng truyền tải đường dây 110kV Hải Hà – Quảng Hà – Texhong...

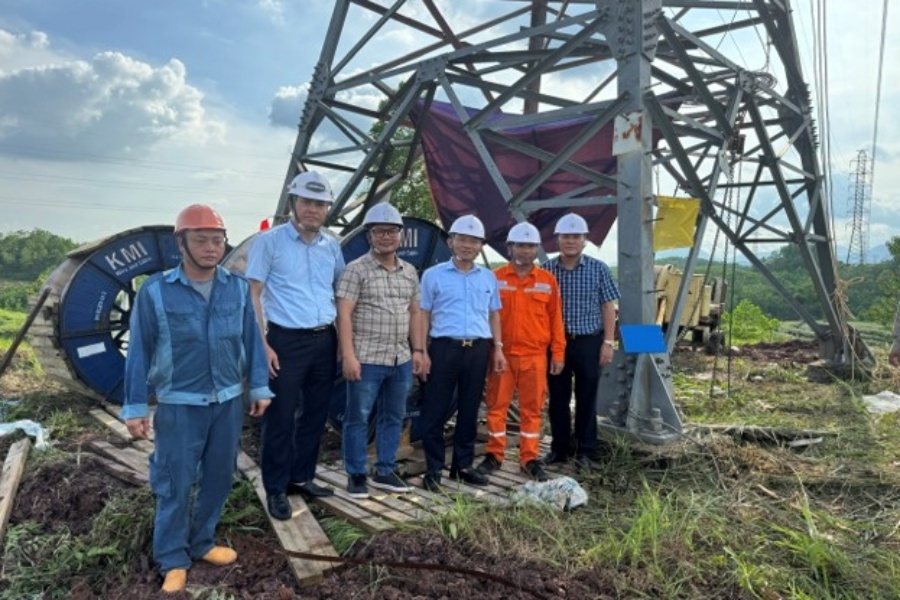

  • Khối lượng hoàn thành tập trung thay dây đoạn 110kV đi chung cột 4 mạch Lãnh đạo Công ty Điện lực Quảng Ninh trực tiếp kiểm tra, chỉ đạo tại hiện trường Hai dự án đư...
  • Trong đó, giai đoạn 1 từ poóc-tích ngăn lộ 172 TBA 220 kV Hải Hà đến vị trí 19, chiều dài khoảng 3,74 km, đã hoàn thành thay dây ACSR-240 bằng ACSR-300/39.
  • Đoạn từ VT19 đến VT34 mới (10,93 km) tiếp tục thực hiện thay thế dây ACSR185 sang dây ACSR-300/39, đồng thời cải tạo toàn bộ hệ thống cột móng, cách điện và dây chốn...

Nội dung chính

Đầu tháng 9/2026, Công ty Điện lực Quảng Ninh đã hoàn thành đóng điện giai đoạn 1 hai dự án nâng cao khả năng truyền tải đường dây 110kV Hải Hà – Quảng Hà – Texhong và Hải Hà – Tiên Yên.

Khối lượng hoàn thành tập trung thay dây đoạn 110kV đi chung cột 4 mạch Lãnh đạo Công ty Điện lực Quảng Ninh trực tiếp kiểm tra, chỉ đạo tại hiện trường Hai dự án được triển khai với giải pháp kỹ thuật đồng bộ, từng bước nâng cao khả năng tải và độ tin cậy vận hành của lưới điện 110kV khu vực miền Đông Quảng Ninh, cụ thể: Quy mô dự án tuyến đường dây 110kV Hải Hà – Quảng Hà – Texhong với đường dây dài 14,67 km được cải tạo, nâng cấp theo từng đoạn.

Trong đó, giai đoạn 1 từ poóc-tích ngăn lộ 172 TBA 220 kV Hải Hà đến vị trí 19, chiều dài khoảng 3,74 km, đã hoàn thành thay dây ACSR-240 bằng ACSR-300/39. Đoạn từ VT19 đến VT34 mới (10,93 km) tiếp tục thực hiện thay thế dây ACSR185 sang dây ACSR-300/39, đồng thời cải tạo toàn bộ hệ thống cột móng, cách điện và dây chống sét.

Quy mô dự án tuyến đường dây 110kV Hải Hà – Tiên Yên được cải tạo qua hai đoạn chính: Đoạn 1 (4,23 km) tuyến đi chung cột từ TBA 220kV Hải Hà đến VT20A được nâng cấp bằng dây nhôm lõi composite tiết diện tối thiểu 223, treo mới dây chống sét TK50 và cáp quang OPGW57/24; Đoạn 2 (35,62 km) từ VT20A đến TBA 110kV Tiên Yên, cải tạo nâng tiết diện dây dẫn từ ACSR120, ACSR185 lên dây ACSR300/39 2 mạch.

Xây dựng mới hệ thống cột thép hình mạ kẽm, móng bê tông cốt thép đúc tại chỗ và cải tạo đồng bộ ngăn lộ tại TBA 110kV Tiên Yên. Riêng giai đoạn 1, đoạn từ cột 01 đến cột 19 - đoạn đường dây 110kV đi chung cột 4 mạch của hai dự án. Nhà thầu thi công thực hiện ra dây mới Quá trình thi công giai đoạn 1 diễn ra trong điều kiện đặc biệt khó khăn.

Đoạn từ cột 01 đến cột 19 là đoạn đường dây 110kV đi chung cột 4 mạch của hai dự án, vì vậy việc bố trí cắt điện phải được tính toán rất chặt chẽ, vừa tạo điều kiện thi công an toàn trên công trình đang vận hành, vừa duy trì phương thức cấp điện ổn định cho khu công nghiệp (KCN) Texhong Hải Hà và phụ tải khu vực Móng Cái.

Cùng thời điểm đó, mưa lớn kéo dài do ảnh hưởng của bão số 4 khiến điều kiện hiện trường bất lợi, nhiều thời điểm không thể tổ chức thi công liên tục theo kế hoạch.

Trước những khó khăn đó, các đơn vị ngành điện đã phối hợp chặt chẽ giữa công tác điều độ, quản lý vận hành, quản lý dự án và thi công; chủ động điều chỉnh phương thức cấp điện, huy động nhân lực, phương tiện, tranh thủ từng khoảng thời tiết thuận lợi và tận dụng tối đa thời gian cắt điện được bố trí.

Với quyết tâm hoàn thành mục tiêu nhưng vẫn đặt yêu cầu an toàn và cấp điện cho khách hàng lên hàng đầu, khối lượng thay dây giai đoạn 1 đã được hoàn thành và đóng điện an toàn ngày 03/9/2026. Thi công dưới điều kiện thời tiết khắc nghiệt Sau khi hoàn thành toàn bộ các hạng mục còn lại và đưa hai dự án vào vận hành đầy đủ, việc này không chỉ đơn thuần là bài toán nâng cấp kỹ thuật, mà còn mang ý nghĩa chiến lược sâu sắc.

Cụ thể, dự án sẽ nâng cao rõ rệt khả năng truyền tải điện năng, đáp ứng nhu cầu tăng trưởng phụ tải tại KCN Hải Hà, Texhong cũng như các khu vực lân cận, đồng thời tăng cường tính liên kết lưới, bảo đảm nguồn điện vận hành an toàn, liên tục và ổn định ngay cả trong các kịch bản sự cố hoặc phụ tải tăng đột biến.

Đặc biệt, việc nâng cao khả năng truyền tải của lưới điện 110 kV khu vực Hải Hà mang ý nghĩa chiến lược quan trọng trong việc củng cố năng lực tiếp nhận và phân phối công suất điện nhập khẩu từ Trung Quốc qua khu vực Móng Cái. Theo phương án hiện nay, quy mô nhập khẩu dự kiến sẽ đạt khoảng 600 MW đến năm 2030 và có thể tăng lên 1.000 MW sau năm 2030.

Trong chuỗi công trình 110 kV cần triển khai đồng bộ, tuyến Hải Hà – Quảng Hà – Texhong được xác định là một hạng mục trọng điểm. Tuyến đường dây này có nhiệm vụ nâng cao khả năng tải của trục Hải Hà – Quảng Hà, đáp ứng nhu cầu phụ tải tại KCN Hải Hà cùng các khách hàng công nghiệp lớn, đồng thời tăng khả năng phân phối công suất nguồn điện nhập khẩu trong khu vực miền Đông.

Người dân cần lưu ý gì?

Khi có thông tin về vận hành, bảo trì hoặc cung cấp điện, người dân nên chủ động theo dõi thông báo tại địa phương, sạc thiết bị cần thiết và sắp xếp sinh hoạt phù hợp nếu khu vực có lịch tạm ngừng cấp điện.

Cách tra cứu lịch cúp điện mới nhất

Để kiểm tra lịch theo địa phương, hãy chọn tỉnh hoặc khu vực liên quan dưới đây. Dữ liệu lịch cúp điện có thể thay đổi theo thông báo từ đơn vị điện lực.

Câu hỏi thường gặp

Thông tin trong bài viết có thay thế thông báo chính thức của điện lực không?

Không. Bài viết chỉ tổng hợp và biên tập lại để tham khảo. Người dân nên đối chiếu thêm với thông báo từ điện lực địa phương.

Làm sao kiểm tra lịch cúp điện mới nhất?

Bạn có thể chọn tỉnh hoặc khu vực trên website để xem lịch cúp điện đang được cập nhật theo dữ liệu có sẵn.

Nguồn tham khảo

Nguồn: EVNNPC.
